裝配式風筒的施工流程
裝配式雙曲線玻璃鋼冷卻塔通常高度高,圓周半徑大(如某工程1520米8冷卻塔高60米,環梁半徑25.263米,整個風筒有1152塊帶肋梯形板組成),塔型呈雙曲線,因而在施工中,既要保證其每單元塊體幾何尺寸的精確,又要保證塊體安裝位置的精確,聯結可靠,同時尚需保證風筒使用的強度、滲、抗凍.這些問題不僅在設計以及選用材料時應引起足夠的重視,而且應當選擇較先進的施工方案,以保證風筒的質量和建設速度。

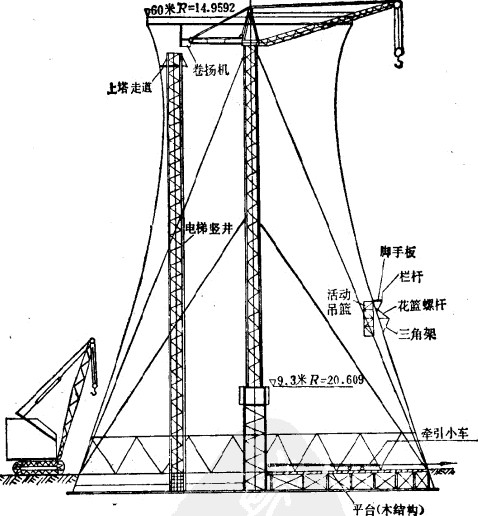

目前,裝配式冷卻塔風筒的施工法是;在塔內中央豎井上立一臺國產2^-6噸的加高的塔式起重機.用以吊裝風筒塊體及其它材料等;操作人員的上下是靠內電梯:操作臺(腳手)在塔外是采用懸掛式三角架上,鋪以腳手板;塔內是采用活動吊籃;塊體的半徑調整是依靠勁性花籃螺桿;坎體是靠牽引小車運至塔內的(圖4一1))。
其施工工序為:
塊體準備(修正缺陷、表面清理、涂刷防水涂料),塊體安裝外三角架,塊體內放環向鋼筋~起吊就位,塊休標高、半徑找正,安裝花籃螺桿.點焊主筋臨時固定~在操作架上進行焊接、擂縱向附加鋼筋,內側在活動吊籃中、外側在操作架上用水泥砂漿勾縫一孔道灌縫,涂刷接縫處的防水徐料(亦可在完工后用吊籃統一涂刷)一拆除下一層三角架,提升內吊籃,翻腳手板,提升安全網.
上述工序玻璃鋼冷卻塔 施工重復進行,直至塔頂.
